Donnerstag, 6. März 2008

Anbindung Erdwärmesonden / Maler

Letze Woche wurden die Erdwärmesonden mit der Heizung verbunden. Dazu wurde ein Graben "gebuddelt", in welchem dann die Rohre für die Anbindung verlegt wurden. Anschließend wurde alles wieder sauber verfüllt. Am nächsten Tag wurde dann noch der vom LRA geforderte Druckwächter eingebaut.

Dann waren letzte Woche Mittwoch bis Freitag noch die Maler da. Sie haben in den 3 drei Tagen zu zweit alle Räume im EG und OG blitzsauber verspachtelt. Wirklich eine gute Leistung. Respekt!

Freitag, 22. Februar 2008

Hausbesichtigung am 8. und 9.3.

Wie im Titel bereits erwähnt findet an diesem Wochenende eine Hausbesichtigung in unserem Haus statt. Nähere Informationen sind unter folgendem Link zu finden:
K L I C K
Leider werde ich selbst am Samstag wahrscheinlich erst zu späterer Stunde auftauchen können, da ich leider arbeiten muss. Vermutlich wird Martina aber einige Zeit anwesend sein.
Wir würden uns sehr freuen, wenn wir einige unserer Leser an diesen Tagen begrüßen dürften.

Sonst gibt es soweit keine Neuigkeiten. Der Estrich trocknet schön weiter. Seit Mittwoch läuft das Estrich-Trocknungsprogramm und ein Lüfter im oberen Bad.

Mittwoch, 20. Februar 2008

weiter gehts...

Hier mal wieder ein kleines Update. Aus akutem Zeitmangel nur die Kurzform.

Freitag, 01.02.08
Dach gedeckt, kleinere Arbeiten innen und außen....

bis Freitag, 08.02.08
Rigipsplatten angebracht, Dachrinnen und Fallrohre, Elektroinstallation, Wasser- /Abwasserrohre, Heizungsrohre, Solarvorbereitungsrohre installiert, Deckendurchbrüche Keller-EG geschlossen, "Aussparungen" für Badewanne und Dusche angebracht, Fußbodenheizung ausgelegt und in Betrieb genommen, Erdwärmebohrung durchgeführt... und bestimmt noch viele andere Sachen, die ich aber leider nicht so verfolgen konnte, da ich leider wieder arbeiten musste.

Eingang
Küche
Bad unten
Schlafzimmer EG
Kellerabgang & Treppe
Blick von der Küche ins Esszimmer
Blick von Küche/Esszimmer Richtung Treppe/Wohnzimmer
Blick von Wohnzimmer Richtung Esszimmer
Wohnzimmer
Wohnzimmer


Mittwoch, 13.02.08
Der Estrich wurde eingebracht. Nach anfänglichen Startschwierigkeiten (ein Ventil war über Nacht eingefroren) hats dann aber wohl noch recht gut geklappt.




Samstag, 16.02.08
Einbau der elektrischen Rollläden mit vielen fleißigen Helfern. Vielen Dank an dieser Stelle nochmals an Mirco, Frank, Lutz, Hermann & meinen Eltern für die Verpflegung. Dank Eurer Hilfe ging alles sehr schnell, so dass wir bereits gegen 16 Uhr fertig waren.

Mittwoch, 20.02.08
Da der Estrich noch sehr viel Feuchtigkeit "ausschwitzt", bin ich grad morgens und abends zum Lüften und abwischen der Fenster im Haus. Unser Bauleiter hat gestern noch einen Lüfter vorbeigebracht, den ich heute morgen mit seiner telefonischen Hilfe installiert habe.

Nächste Woche wird dann verspachtelt. Außerdem werden die Erdwärmebohrungen mit der Heizung verbunden.

Soweit erst mal die kurze Zusammenfassung der Ereignisse der letzten Wochen...

Mittwoch, 13. Februar 2008

erste Bilder vom Haus...

Wie versprochen hier mal ein paar Bilder vom Haus (aus Zeitmangel erst mal ohne Kommentare):











Dienstag, 12. Februar 2008

und weiter gehts...

...mit dem Donnerstag. Da wir bis dato noch keine Kellertüre hatten (und brauchten), wurde es nun langsam Zeit, diese zu besorgen. Im dritten Baumarkt sind wir dann auch fündig geworden. Nachdem wir diese dann (endlich) im Auto verstaut hatten, sind wir nach Hause gefahren. Martina hat die Kinder mit Mittagessen versorgt und ich hab mich um die fleißigen Arbeiter auf unserer Baustelle gekümmert (der Kaffee war vlt. etwas stark, aber immer noch genießbar... ;-) ). Die jungs hatten wiedermal ein irres Tempo drauf. Sämtliches Material war bereits im OG und die Hälfte des Daches war bereits zu.
Später kam dann Martina mit den Kindern und dem Mittagessen für die Jungs.
Nachdem das Dach ganz geschlossen war, wurde noch kurz der Richtbaum vom Nachbarn (vom letzten Samstag) aufs Dach gehoben und fotografiert. Auf das Richtfest sollten wir leider verzichten müssen, da unsere Große leider am Abend Fieber bekam. Deshalb haben wir das für Freitag geplante Fest absagen müssen, da ja mindestens einer von uns hätte nicht dabei sein können. Also haben wir es kurzerhand auf den darauffolgenden Samstag verschoben.

Gegen Abend war dann auch die Kellertüre bereits eingebaut. Somit musste das Werkzeug nicht mehr mit einem "Palettenverschlag" wie am Vortag gesichert werden. Außerdem war das Dach bereits geschlossen und wir damit nicht mehr vom Wetter abhänging.

Auch dieser Tag verging wieder viel zu schnell (zumindest für uns). Es waren wieder sehr viele Eindrücke, vor allem das unglaubliche Gefühl, wenn man das erste mal durch die Räume läuft und sich dann vorstellt, wie es wohl später dort aussehen wird. Einfach nur schön...

Bilder hab ich heute Abend noch keine für Euch. Das werde ich aber morgen nachholen. Versprochen!!

Vielen Dank an dieser Stelle nochmals für die Resonanz.
@ Sonjus und Steffi: wenn euch der Weg nicht zu weit ist, könnt Ihr Euch das Haus gern mal Live anschauen.
@ Claudia und Peter: auch ich verfolge Euren Blog sehr aufmerksam. Ein sehr schönes Häuschen habt Ihr da. Viel Erfolg beim Umzug nächste Woche ;-)

Montag, 11. Februar 2008

Endlich ein mal ein Update...

...werden sich wahrscheinlich einige denken, wenn sie dies hier lesen. Jaja, ich weiß, ich sollte den Blog mehr pflegen. Nur hat dies leider aus Zeitmangel nicht ganz so geklappt, wie es eigentlich sein sollte. Und nein, wir sind nicht in den Urlaub geflogen, aber dazu gleich mehr. Da in der Zwischenzeit doch wirklich sehr viel passiert ist, werden wir die Einträge etwas aufteilen.

Hier mal der Mittwoch.
Geplant war ja, das wir gegen 6 (oder eben etwas früher ;-) ) auf der Baustelle sein wollten.
Naja, wir waren gegen halb sieben da, was aber auch ausreichend war. Der Bautrupp war schon da und bereitete Ihre Ausrüstung / Werkzeug vor.
Zum Trupp Mauck gehören Carsten (Polier), Detlef, Sven und Krümel (oder auch Tüte (wie heißt er eigentlich mit richtigen Namen???)). Alle vom Trupp waren sehr freundlich. Ein herzlich Dank nochmal an dieser Stelle für die klasse Arbeit und den super Einsatz.

Nach dem Aufbau unserer "Verpflegungsstation" und dem gemeinsamen Guten - Morgen - Kaffee und Butterbrezeln gings dann recht zügig los. Nachdem der Wassermeister das Wasser angestellt hatte, konnte Carsten die ersten Wände untermörteln. Und dann hingen schon die ersten Wände am Kranhaken. Die Wände im Erdgeschoss standen bereits nach kurzer Zeit. Anschließend wurden die Innenwände gestellt und ausgerichtet. Zwischenzeitlich wurde unsere Heizung geliefert, welche dann auch gleich mit dem Kran in den Keller gehoben wurde.
In einer kurzen Verpflegungspause kam dann auch noch unser Verkäufer vorbei und schaute sich das "bunte" Treiben an. zu diesem Zeitpunkt waren auch schon die Gerüstbauer (die mit dem weißen Container) und die Elektriker eingetroffen. Nachdem die Erdgeschossdecke fertig eingebaut war, stellten die Gerüstbauer das Gerüst auf. Die Elektriker haben dann auch gleich, nachdem wir alle Schalter und Steckdosen nochmals vor Ort besprochen hatten, mit dem Verlegen der Leitungen begonnen. Nach dem die Erdgeschossdecke fertig war, wurde Treppe zum Obergeschoss eingebaut. An dieser Stelle nochmals Respekt für diese millimetergenaue Maßarbeit. Einfach nur beeindruckend.
Leider hielt das Wetter nicht so durch, wie wir uns das gewünscht hätten.
Morgens hatten wir Wolken und etwas Wind. Gegen Mittag klarte es zwar etwas auf und die Sonne kam heraus, jedoch nur für kurze Zeit. Am Nachmittag wurde es dann sehr windig und gegen Abend kam dann auch noch Schneeregen dazu. Also (wettertechnisch) ein ziemlich ungemütlicher Abend.
Nachdem alle Wände im Obergeschoss gestellt waren, haben wir dann gegen 20 Uhr Feierabend gemacht. Nach einem kleinen Feierabendbier (das sich wirklich alle redlich verdient haben) gings dann noch auf nen kleinen Happen nach Pforzheim.
Der Bautrupp war wirklich sehr müde. Unseren größten Respekt für diese Leistung!!

Gegen halb zehn war ich wieder daheim. Martina war schon früher daheim gewesen, da sie die Kinder noch ins Bett gebracht hat. Obwohl wir beide sehr sehr müde waren, konnten wir nicht gleich einschlafen, da die Ereignisse des Tages doch unheimlich beeindruckend waren.


Fotos vom ersten Tag gibts leider keine, da ich in der morgendlichen Aufregung die Camera vergessen hatte. Das Video vom ersten Tag werde ich hoffentlich bald fertig geschnitten haben und dann ins Netz stellen.

Soviel mal vom Mittwoch. Die restlichen Tage kommen bald.....

Dienstag, 29. Januar 2008

noch 8 Stunden....

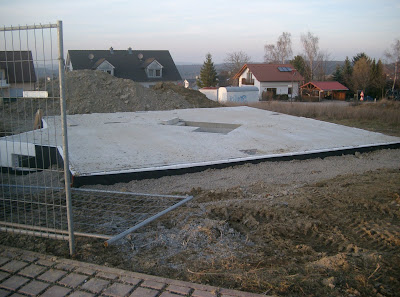

...dann kommt unser Häusle. Wir sind schon sehr nervös und können es kaum abwarten. Es ist hoffentlich an Alles gedacht worden: Alle Vorarbeiten sind rechtzeitig fertig geworden, Danilo hat sich den Rest der Woche freigenommen, die Kinder schlafen seelig bei der Oma, Verpflegung ist eingekauft, DigiCam und Camcorder sind geladen, Filme für den Camcorder liegen bereit, das Auto ist mit Biertischgarnitur und sonstigem Zeugs beladen.
Heute nachmittag hat Danilo noch die Kellerdecke gefegt. Gegen Abend kam dann auch schon der Kran. Nach einem netten Pläuschchen mit dem Hrn. Kranführer hat dieser dann seinen Kran für den morgigen Tag vorbereitet.
Unser Plan für morgen sieht vor, die warmen und gemütlichen Federn gegen fünf zu verlassen und gegen sechs auf der Baustelle zu sein. Mal schaun, ob wirs nicht doch schon früher schaffen ;-)

So wie hier wird es morgen Abend schon nicht mehr aussehen: jipidipidupisupihurra!

Blick auf unsere zukünftige Süd-Ost-Terrasse


In der Mitte wird mal unser Eingang sein....

Unten Danilos Arbeitszimmer und oben drüber meine Küche... ;-)

Unser Schornstein....

Die Dachziegelfarbe....

Ziegel, Betonit und Sondenrohr...

So, jetzt aber nix wie ins Bett. Gute Nacht!

Freitag, 25. Januar 2008

Versorger, Container, Baumaterialien und ein Richtfest

Aber nun erst einmal der Reihe nach. Das Unternehmen, welches für den Anschluss des Hauses an die Versorgerleitungen zuständig ist, scheint wirklich sehr zügig zu arbeiten. Am Mittwoch wurde bereits die Kernbohrung gemacht. Am Donnerstag wurde dann der Schacht ausgehoben, in welchem die Leitungen laufen sollen. Heute sollte dann der Flaschner noch das Wasser anschließen, damit am Montag wieder alles zugeschüttet werden kann.
Dann stand gestern plötzlich in der Parkbucht, wo eigentlich der Autokran stehen sollte, ein großer ,weißer Container. Nachdem ich alle Bauarbeiter der umliegenden Baustellen interviewt hatte und keiner was über den Container wusste, konnte er eigentlich fast nur noch für unsere Baustelle sein.
Heute morgen habe ich dann mit der Bohrfirma telefoniert, ob der Container denn zu Ihnen gehört. Auch hier eine Fehlanzeige. Im Verlauf des Gesprächs habe ich dann noch nachgefragt, ob das Betonit und die aufgewickelten "Rohre" denn dazugehörten. Dies konnte mir bestätigt werden. Aus logistischen Gründen werden die Baumaterialien manchmal etwas früher angeliefert. AHA!! Aber auf die Idee, zu fragen, wo man das ablegen kann, kam auch keiner... Denn eigentlich war dieser Platz für die Dachziegel und den Kamin vorgesehen. Naja, es wird sich auch dafür sicher ein Plätzchen finden lassen...
Heute Mittag rief dann nochmals unser Bauleiter an. Als ich den Container erwähnte, sagte er mir, das er zu uns gehöre und das darin das Gerüst für das Haus gelagert sei... Na gut, dann werde ich heute mal messen, ob der Kran dann noch Platz hat oder ob der Container ein bisschen bewegt werden muss.
Der Termin fürs Richtfest steht mittlerweile auch schon fest. Am kommenden Freitag gegen 16 Uhr sind hiermit nochmals alle Nachbarn, Familie, Freunde und Bekannte eingeladen, mit uns das Richtfest zu feiern.
